© SoftOffice
Mis à jour le : 09/12/2025
Les serruriers-métalliers sont amenés à réaliser, sur chantier, la pose répétée d’éléments d’ouvrages qui peuvent être lourds et encombrants. L’approvisionnement à pied d’œuvre de ces ouvrages et leur maintien en phase de pose sont souvent complexes, engendrant des postures contraignantes, de la manutention de charges lourdes et des tâches répétitives. Les serruriers-métalliers sont ainsi exposés aux risques de troubles musculo-squelettiques (TMS). L’analyse de leur travail permet de mettre en lumière ces facteurs de risques, notamment lors de la phase de pose, et de proposer des actions de prévention afin d’améliorer les conditions de travail de ces professionnels et de prévenir les risques de TMS.
Cette solution vous présente les résultats d’une étude ergonomique* menée sur des chantiers, dans le cadre du dispositif Fipu (Fonds d’investissement dans la prévention de l’usure professionnelle) financé par la Cnam. L'étude a été analysée par les experts de la direction technique de l'OPPBTP pour identifier les situations de travail à risque de troubles musculo-squelettiques (TMS) dans l'objectif de proposer des solutions pour améliorer les conditions de travail, réduire voire éliminer les TMS. Pour en savoir plus sur le dispositif Fipu, ses aides financières et les équipements subventionnés, consultez notre boîte à outils TMS/Fipu.
* Cabinet Alternatives Ergonomiques

Une bonne anticipation des risques à travers une organisation et une coordination des activités pensées dès la phase de conception des ouvrages permet de diminuer significativement les contraintes posturales et les manutentions, et d’augmenter la performance du chantier. Elle permet notamment de réduire les risques de TMS.
L’activité des serruriers-métalliers consiste à concevoir et/ou à installer des ouvrages métalliques comme des portes, des grilles, des escaliers, des rampes, des garde-corps, des claustras ou encore des éléments de structure métallique, des vérandas et pergolas. Les ouvrages sont conçus puis produits en atelier. Le travail des serruriers-métalliers combine la lecture de plans, la découpe, l’assemblage, le soudage de pièces métalliques en atelier et sur chantier, la pose d’éléments d’ouvrages sur chantier. Ces professionnels interviennent souvent en coordination avec les autres corps d’état secondaires, au stade où l’état des abords immédiats des bâtiments peut être impraticable ou inaccessible.
Certaines photos peuvent montrer des écarts aux règles habituelles de sécurité : elles reflètent la réalité des chantiers observés. Leur but n’est pas de montrer un exemple parfait, mais de représenter des situations réelles sur le terrain.
Le travail sur chantier des serruriers-métalliers peut être divisé en plusieurs activités.

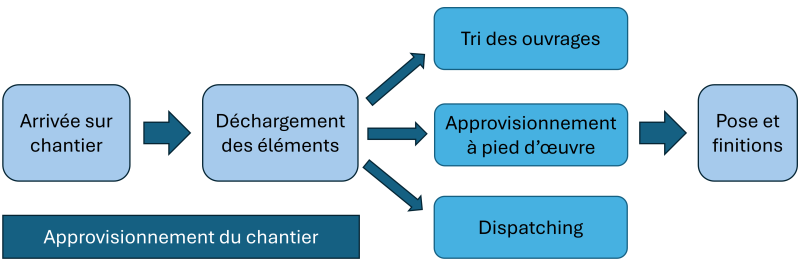

Les étapes de l'activité de serrurier-métallier sur chantier
1. L’approvisionnement du chantier
L’arrivée sur le chantier et le déchargement des éléments impliquent de pouvoir stationner les camions à des endroits adaptés et de localiser la zone de dépose au plus proche de la zone d’intervention.
Pour le déchargement, les opérateurs utilisent un engin défini en fonction du mode de conditionnement des éléments.

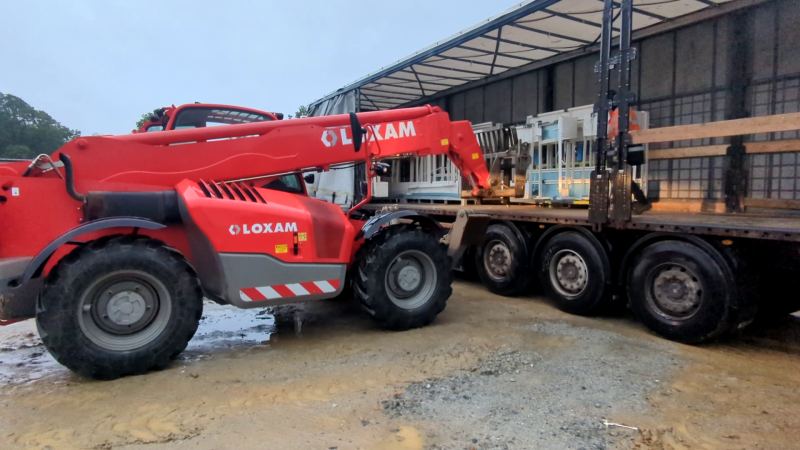

Sur les chantiers observés, l’engin utilisé pour décharger les camions de livraison des garde-corps ou vitrages, stockés sur pupitres/chevalets, correspondait à un chariot télescopique.

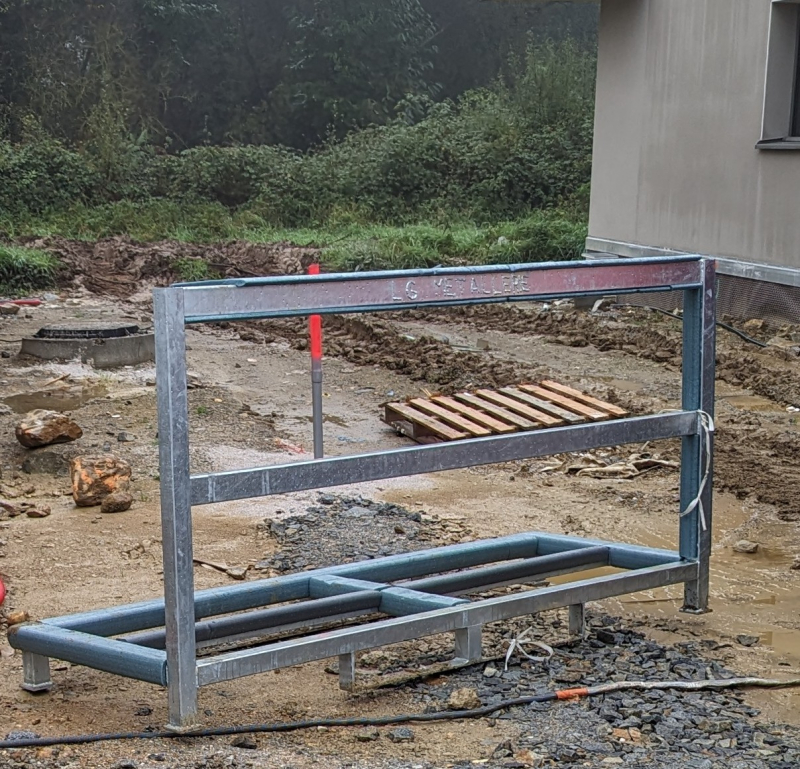

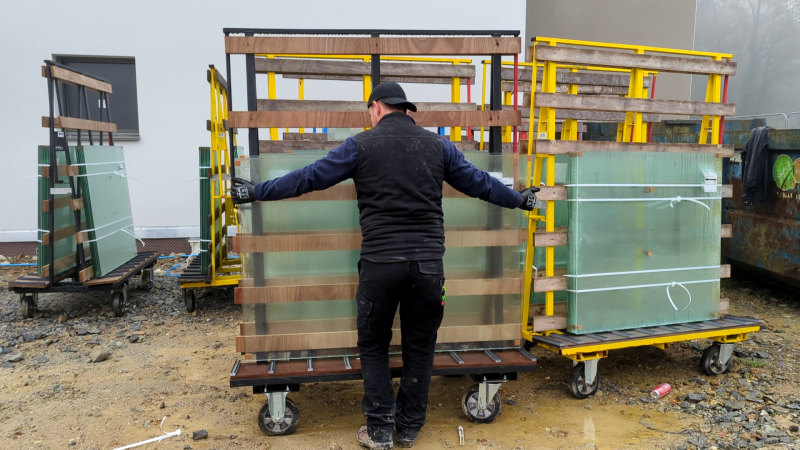

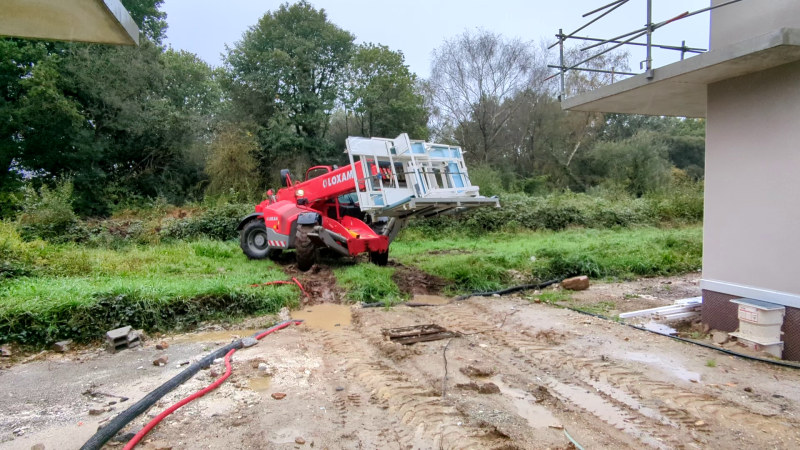

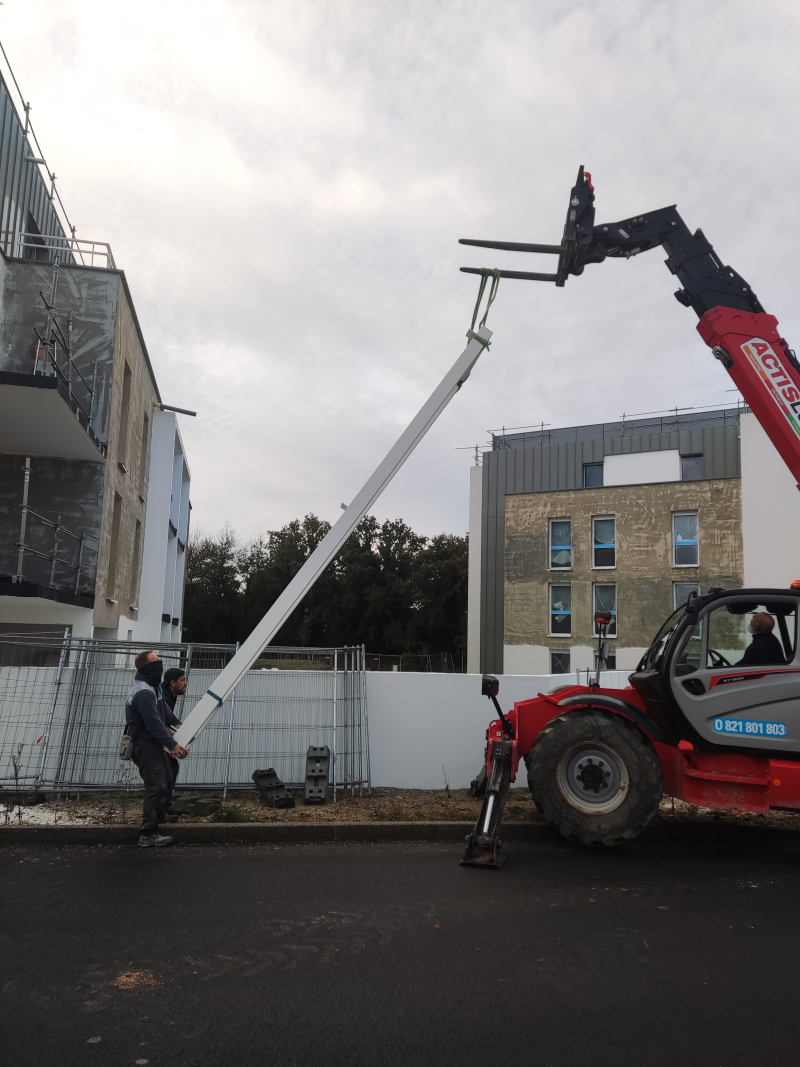

Déchargement de pupitre au moyen d’un chariot télescopique
2. Le dispatching
Le dispatching consiste à distribuer les ouvrages sur l’opération, au plus près de leur zone de pose.
Pour les ouvrages livrés en pupitres/chevalets, les « lots » formés sur les pupitres/chevalets sont vérifiés avec les plans d’implantation sur les bâtiments, en vue de les répartir en fonction de leur lieu de pose.

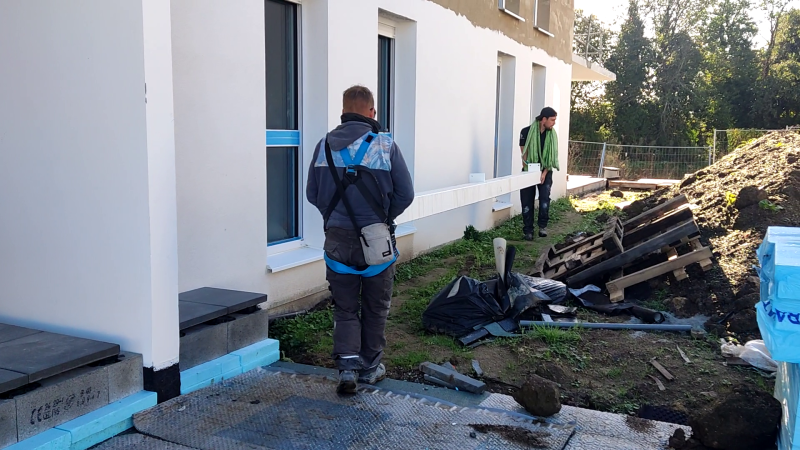

Selon les cas, les ouvrages sont triés et une nouvelle répartition est faite sur les pupitres/chevalets, plus en adéquation avec la zone où ils vont être déposés. Cela s’explique par le fait que :
Ce tri nécessite de manipuler chaque élément pour reconstituer des lots adaptés.
Les pupitres/chevalets sont levés au moyen d’un engin pour l’approvisionnement des étages. Ils sont déposés sur le balcon correspondant à la zone la plus proche de la pose, puis les ouvrages sont répartis un à un, manuellement, aux différentes zones de pose.

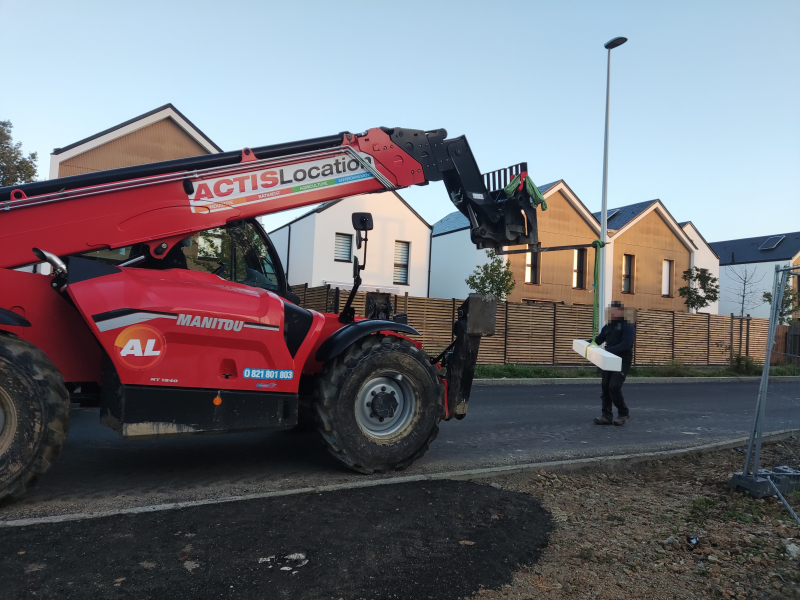

Sur les chantiers observés, l’engin utilisé pour approvisionner les étages était un chariot télescopique.
Certains éléments, par exemple les vitrages de remplissage des garde-corps, sont manutentionnés à 100 % manuellement, notamment :
Les poseurs les prennent ainsi un à un, de la zone de livraison jusqu’à l’intérieur du bâtiment, puis l’étage et le balcon sur lequel ils seront mis en place.
L’étape de dispatching peut donc engendrer des manutentions multiples.

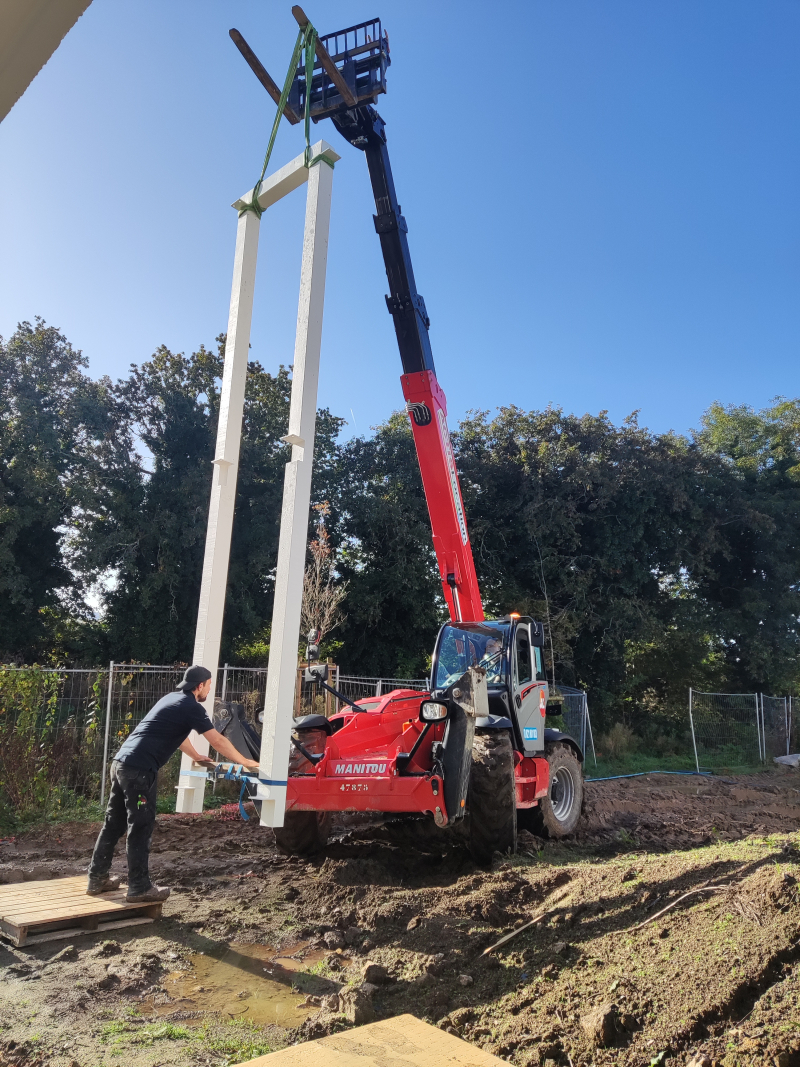

Enfin, certains grands ouvrages peuvent être élingués directement pour ensuite être levés et acheminés à l’endroit où ils vont être posés. L’opération d’élingage peut également générer du port de charge, dans sa phase d’ajustement.

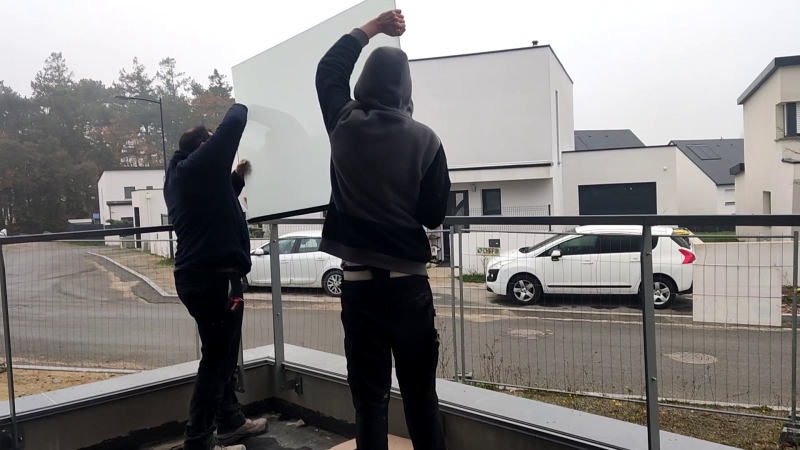

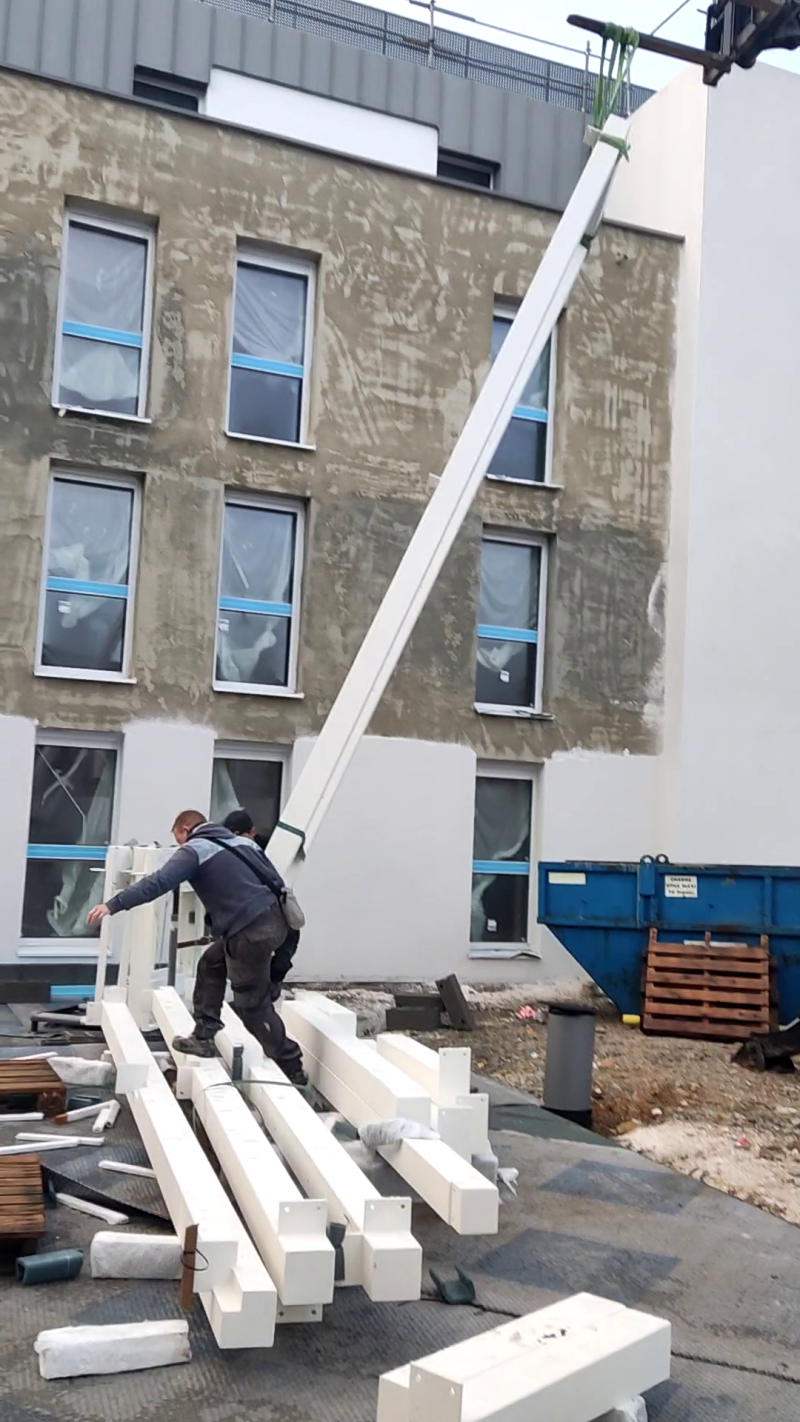

Porter l'ouvrage pour le centrer
3. La pose et les finitions
La phase de pose implique de la manutention d’éléments d’ouvrages et leur maintien pendant l’étape de fixation. Il existe deux cas de figure selon les opérations : les ouvrages de dimensions courantes et les ouvrages de grandes dimensions.
Pour les ouvrages de dimensions courantes tels que les garde-corps ou encore les mains courantes, le positionnement et le maintien en phase de fixation sont réalisés manuellement. Dans le cas de plusieurs ouvrages de type garde-corps, posés sur un même balcon, l’ajustement est effectué en veillant à ce que leur alignement soit parfait.
Les éléments de remplissage de garde-corps en verre nécessitent deux opérateurs pour les manipuler et les positionner correctement.
Les opérations de pose, terminées par les mains courantes, sont répétées de nombreuses fois sur la journée de travail.

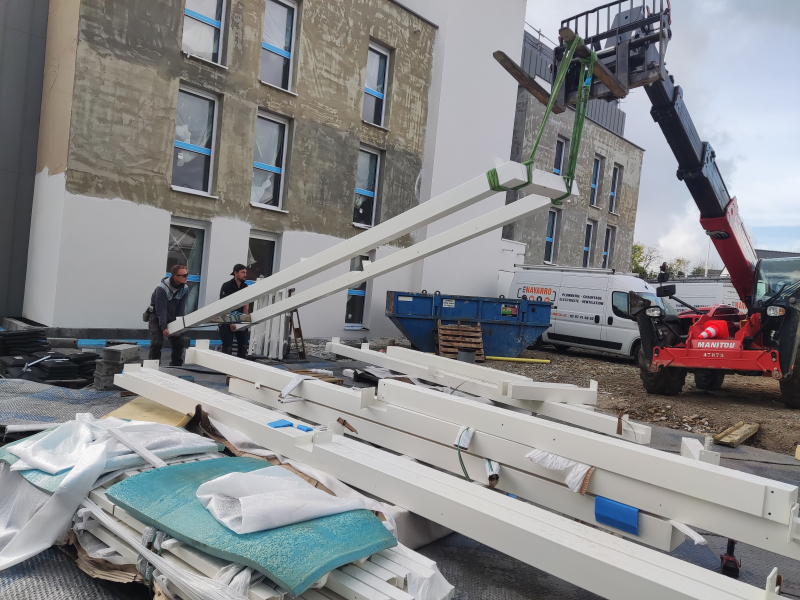

Pour les grands ouvrages de type ossatures à fixer en façade, la pose est entièrement réalisée à l’aide d’un engin de manutention qui supporte la pièce jusqu’à sa fixation.

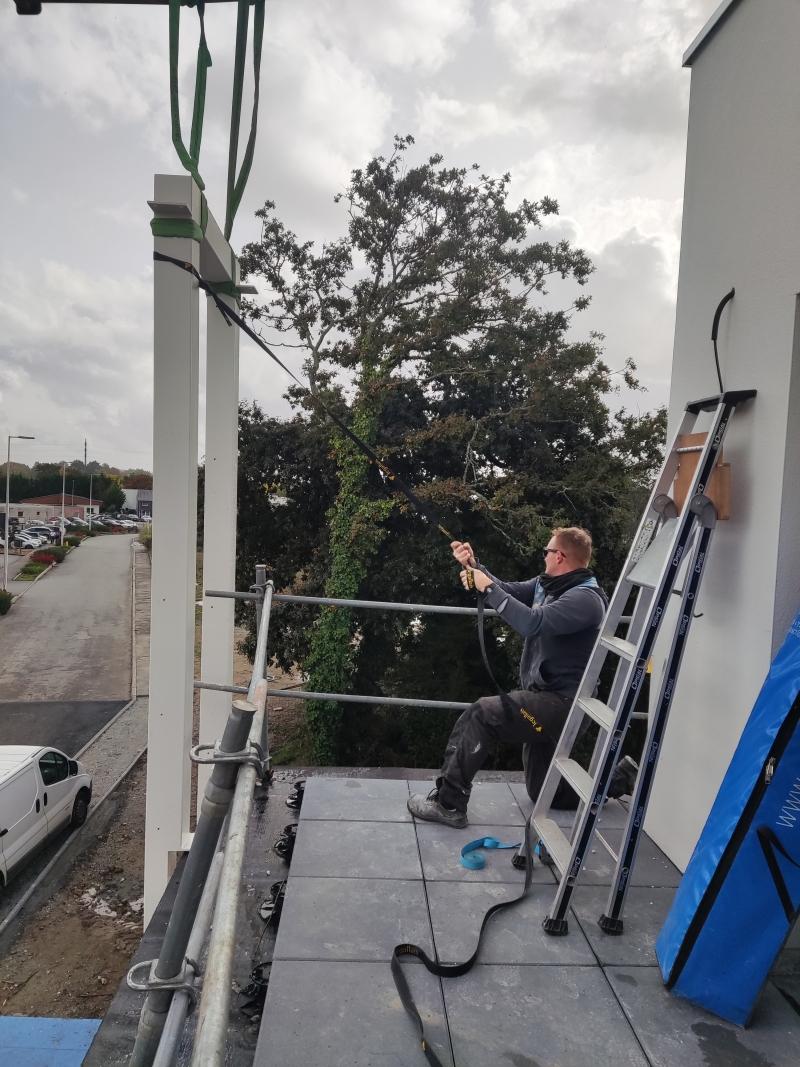

Dans le cas de l’utilisation d’un chariot télescopique, le bras ne permet pas les mouvements de rotation : le positionnement correct de l’ossature peut nécessiter de s’y reprendre à plusieurs fois (retirer les cales de l’engin, manœuvrer, reposer les cales, présenter à nouveau l’ouvrage devant le bâtiment). L’ouvrage est élingué, et étant donné sa longueur, les poseurs doivent le porter en partie pour éviter qu’il ne balance lors des manœuvres.

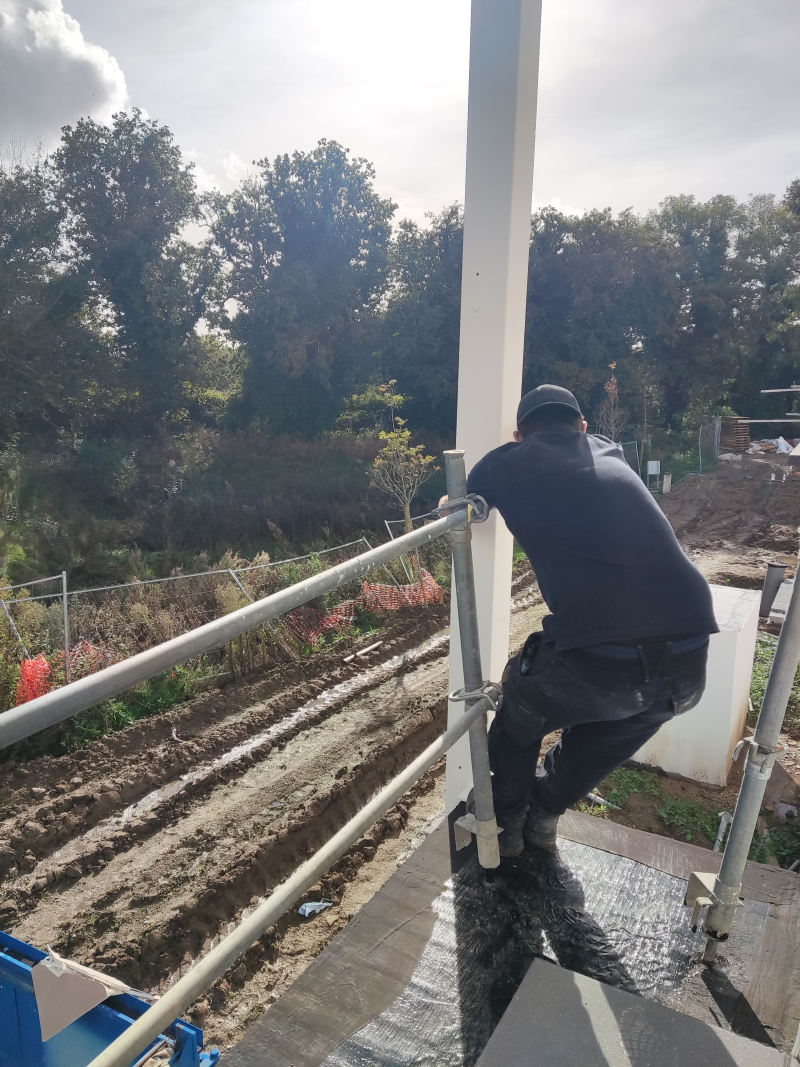

Guidage de l'ouvrage pendant les manœuvres 1. Risques liés aux manutentions manuelles
Pour l’approvisionnement à pied d’œuvre
Différentes situations conditionnent, en quantité et difficulté, les manutentions manuelles d’ouvrages ;

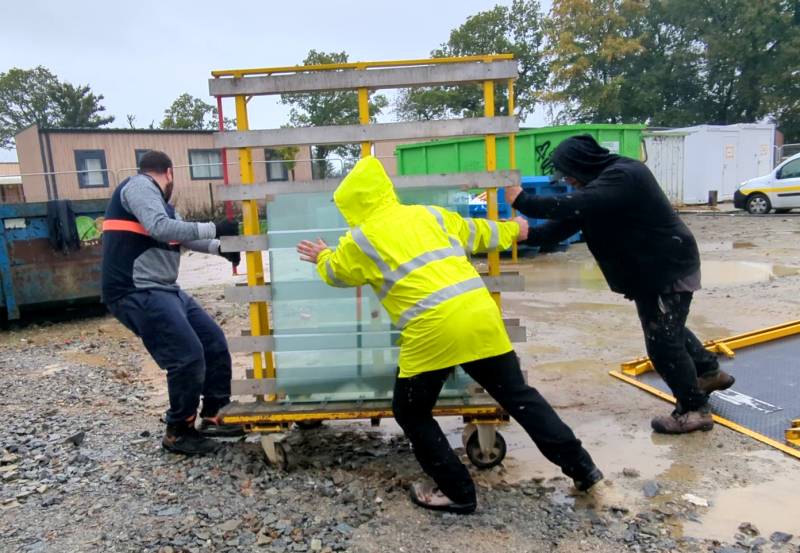

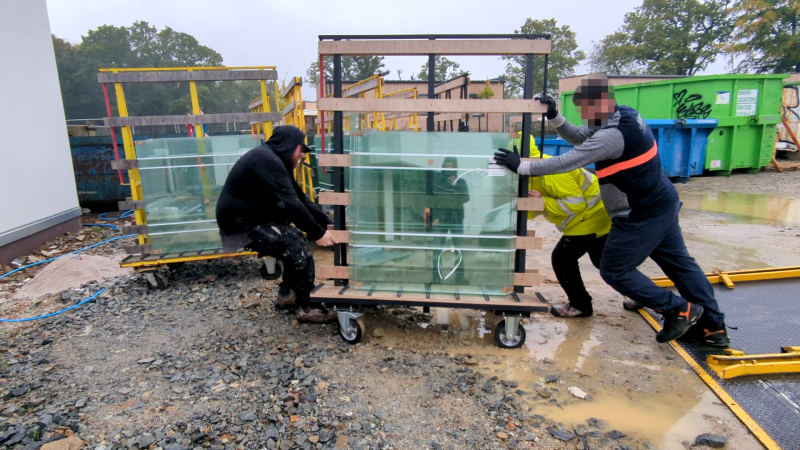

Pousser-tirer un chevalet à trois personnes
Soulever-pousser un chevalet à trois personnes
Dans l’impossibilité de manutentionner mécaniquement les ouvrages (par exemple, pour des ouvrages fragiles ou lorsque leur conditionnement ne permet pas le levage par un engin), ils sont acheminés manuellement. Plus la zone de déchargement est éloignée, plus les manutentions manuelles sont importantes.
- Le tri des pupitres entraîne la manutention de chaque élément, plusieurs fois, pour constituer des lots par étage. Même si cette tâche est réalisée majoritairement à deux, elle peut aussi être réalisée seule, ce qui représente une situation nettement plus défavorable au regard de la force nécessaire pour soulever les éléments.
- Lorsque l’ouvrage élingué est encombrant, son levage peut nécessiter de le porter manuellement, afin qu’il ne traîne pas ou ne percute pas le sol, ou encore de le guider, entraînant ainsi des ports de charge supplémentaires et des risques de TMS, notamment au niveau des membres supérieurs.
Porter l'ouvrage pour le levage
Certaines zones de chantier peuvent être inutilisables pour la circulation d’un engin transportant la charge, ne permettant pas, ainsi, d’atteindre chaque balcon (par exemple, une zone en cours de terrassement, une piste non ouverte ou encore une zone trop étroite ou encombrée). Cela a pour conséquence :
- soit une dépose des éléments en étage sur un balcon accessible et des manutentions manuelles supplémentaires, à l’intérieur du bâtiment, pour l’acheminement des éléments sur les balcons inaccessibles par engin ;
- soit des manutentions manuelles depuis la zone de livraison des éléments jusqu’à l’endroit de leur pose.
Piste non ouverte

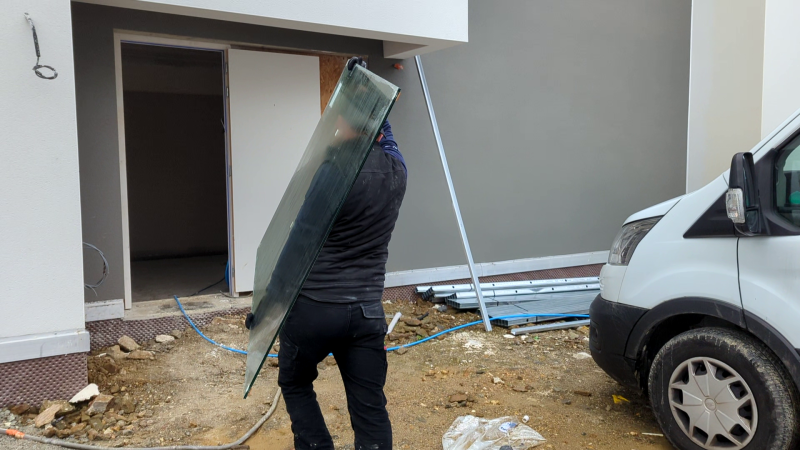

Ouvrage amené manuellement à pied d'œuvre Pour la pose
Les opérations de pose d’ouvrages de dimensions courantes, de type garde-corps ou d’élément de remplissage de garde-corps, en verre, nécessitent de les porter pour les positionner, puis de les maintenir pendant la fixation. En outre, elles sont généralement répétées de nombreuses fois sur la journée de travail.
Sur des configurations particulières, comme lorsque le garde-corps habille le nez de balcon, les difficultés sont amplifiées avec du port de charge à bout de bras, rendu très difficile au regard du poids forcément éloigné du centre de gravité du porteur. La préparation des éléments en verre multiplie les manutentions, avec la pose préalable de joints en périphérie.
La répétition du port des remplissages en verre, avec 3 à 12 éléments par balcon, correspond à un poids cumulé de 70 kg à 255 kg de vitrage par balcon, avec, en moyenne, entre 30 et 40 vitrages posés par jour.
Lors de la pose d’éléments de grandes dimensions en façade, et bien que ceux-ci soient maintenus par un engin de manutention, les positionner sur le bâtiment nécessite de les manœuvrer manuellement, engendrant des actions de tirer ou de pousser, alors que la charge elle-même peut peser près de 200 kg.
Manœuvres de positionnement d'ossature
Manœuvres de positionnement d'ossature 2. Risques liés aux postures contraignantes
Pour l’approvisionnement à pied d’œuvre
Le poids et la dimension des éléments complexifient la manutention.

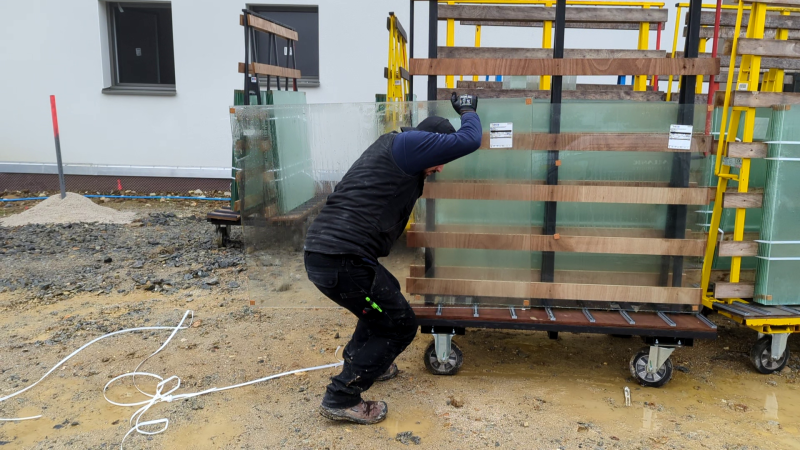

Manutentionner seul certains éléments d’ouvrage peut engendrer des postures très contraignantes et sollicitantes pouvant être combinées au port de charge, comme :

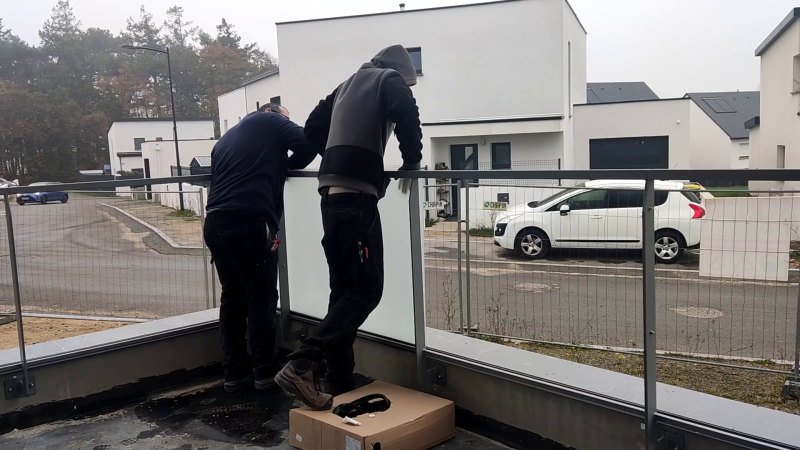

Manutention de cadre de garde-corps par un seul intervenant

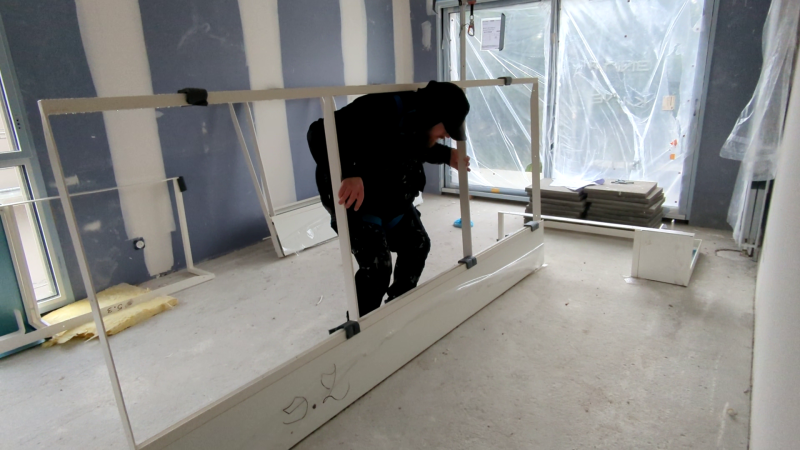

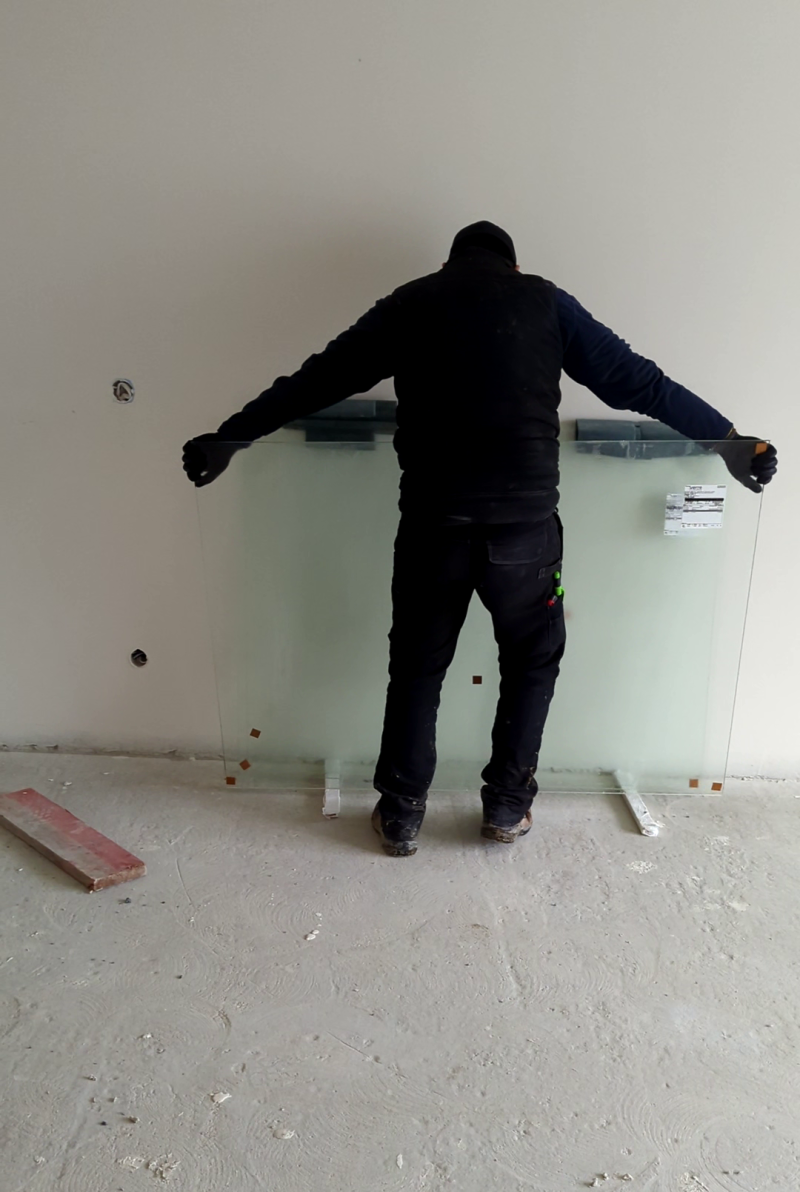

Manutentionner une vitre pour la décaler
Se baisser pour prendre la vitre
Déposer le vitrage
Positionner le vitrage sur deux cales

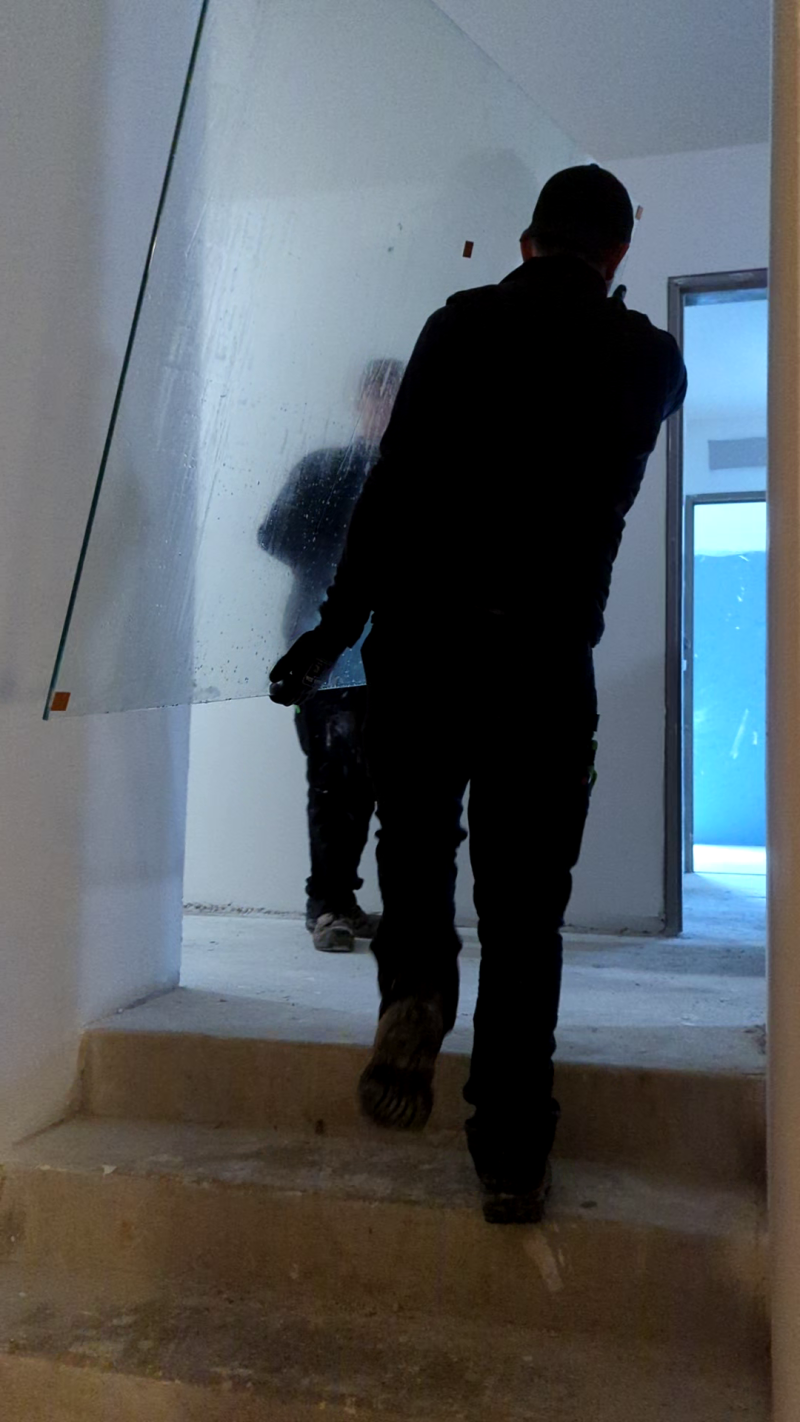

Déplacer un vitrage à l'extérieur
Déplacer un vitrage dans les escaliers
Pour la pose

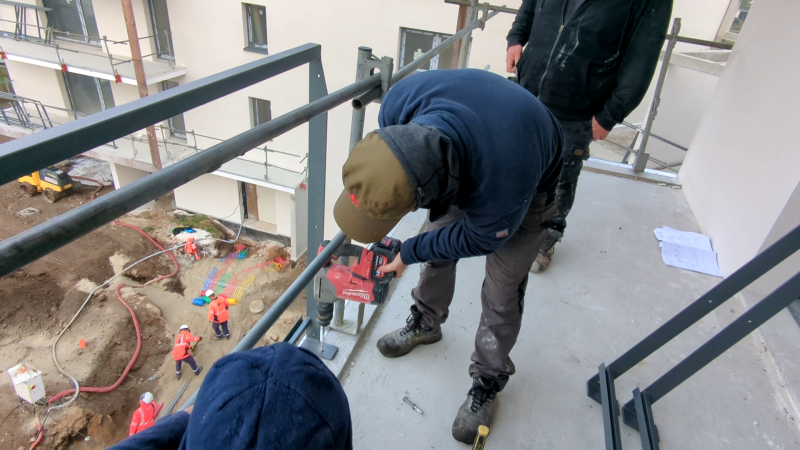

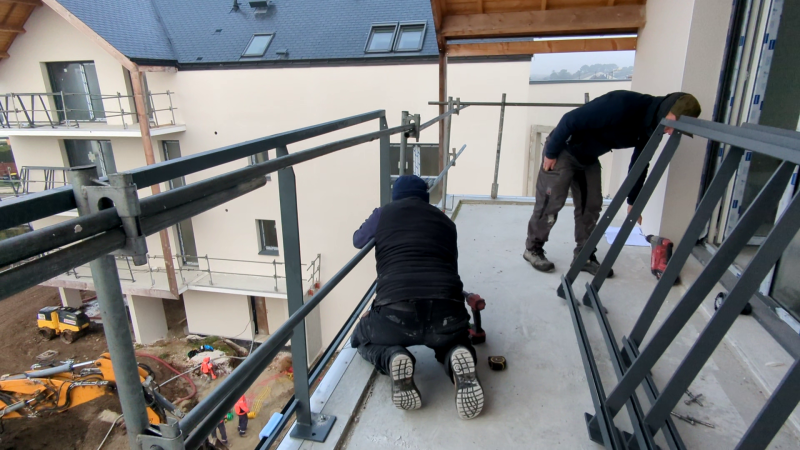

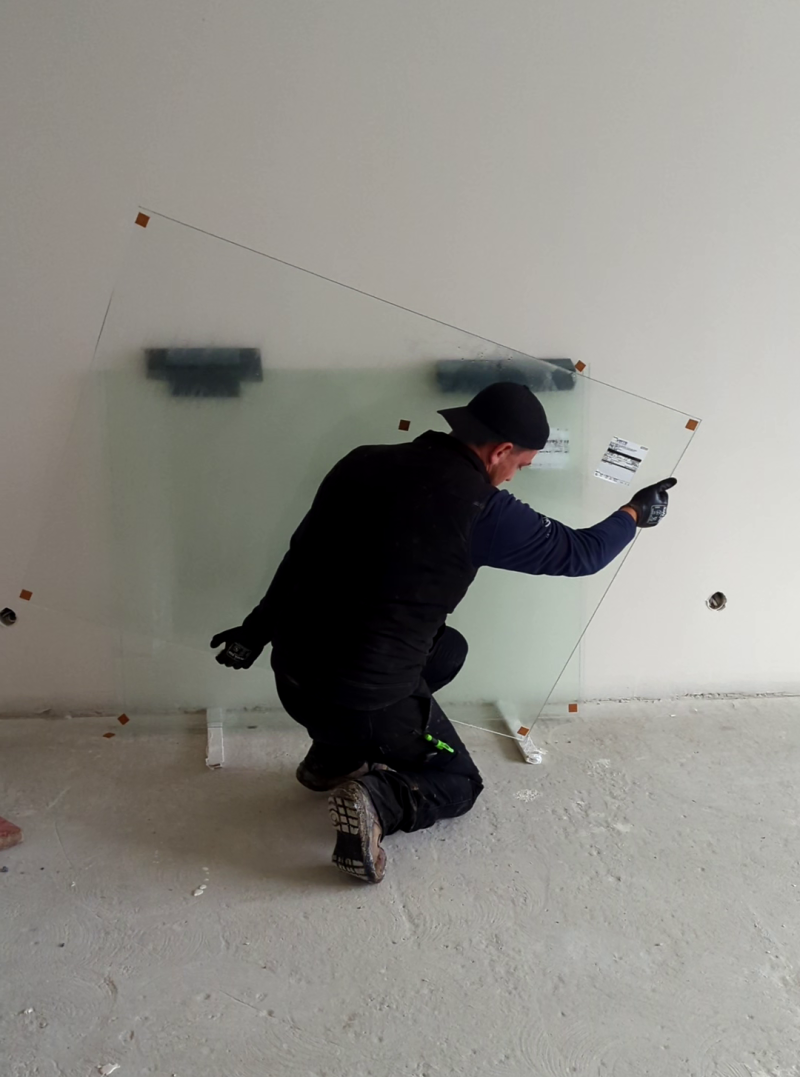

La fixation au sol d’ouvrages de type garde-corps, avec perçage, mise en place de la cheville, serrage, engendre des postures à genoux ou penchées en avant. Elles sont répétées, mais restent ponctuelles et tenues sur des temps courts.

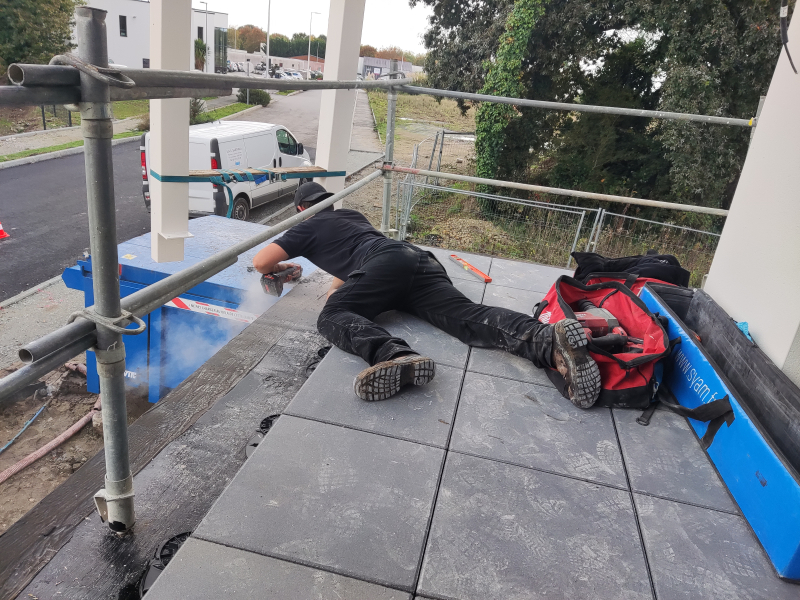

Perçage en posture penchée en avant
Perçage en posture à genoux La préparation des éléments en verre, réalisée en deux temps, expose à des postures :
Retournement de vitre
L’étape d’intégration des vitrages dans les garde-corps cumule des postures de bras au-dessus du cœur avec un vitrage qui doit être passé au-dessus du garde-corps, à plus d’un mètre de hauteur, parfois légèrement sur la pointe des pieds.
Positionnement de vitre

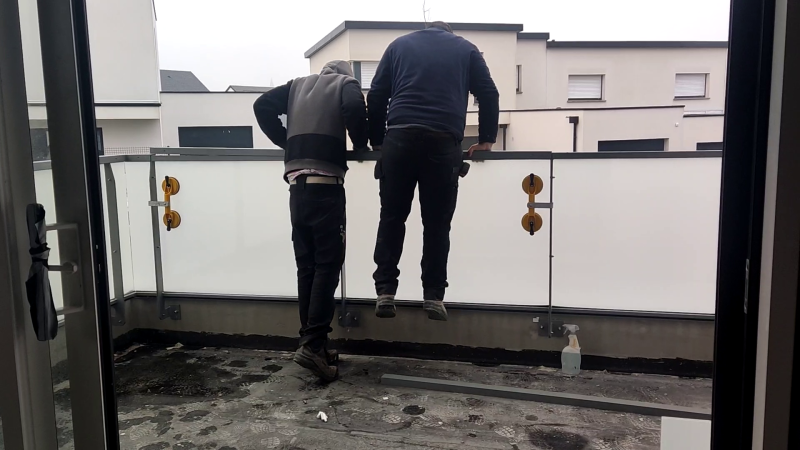

Enfin, le calage du vitrage dans le garde-corps nécessite de poser une main courante en exerçant une pression forte et un coup sec dessus pour la fixer. Le geste n’est pas le même selon la taille du poseur : nécessité ou non de sauter pour réaliser l’appui nécessaire. Dans les deux cas, les opérateurs sollicitent leurs poignets, de tout leur poids du corps.
Fixation de main courante

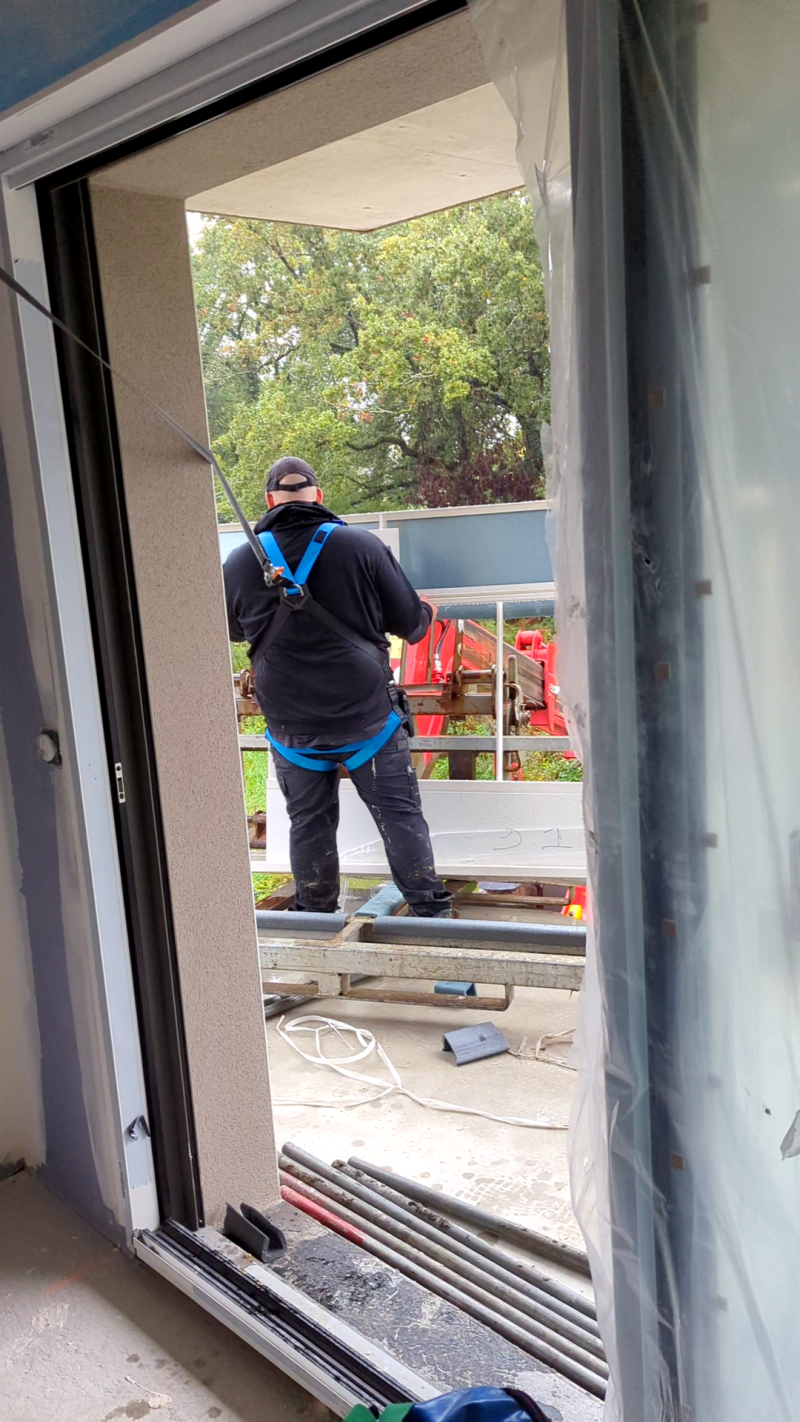

Pour la pose d’éléments de grandes dimensions fixés en façade (ossatures), les ajustements au sol ou sur les éléments levés (dus aux écarts entre les cotes sur plans et les cotes réelles) engendrent des postures contraignantes à genoux ou allongées au sol, tout en exerçant de la force pour meuler, taper au burin ou, encore, soulever l’ouvrage au pied de biche pour installer une cale en dessous.
Ajustements lors de la pose d'ossatures
3. Autres risques
Approvisionnement des ouvrages
Pour le déchargement et le transport des garde-corps, les pupitres ne sont pas tous identiques au niveau de leur base. En effet, certains pupitres disposent d’anses, de forme rectangulaire ou carrée, permettant de les fourcher plus facilement. D’autres n’en disposent pas, ce qui peut entraîner des glissements de charges.
Pupitre avec anses rectangulaires
Le tri des pupitres oblige à décercler les éléments et les solidariser à nouveau au pupitre à la fin de l’opération. Ce cerclage réalisé manuellement est moins serré que l’initial et engendre davantage de risques lors des manutentions des pupitres avec l’engin.
Le levage et le déplacement d’éléments de grandes dimensions, au moyen d’un chariot télescopique et d’élingues, engendrent des risques de heurt. En effet, les déplacements de la charge entraînent des balancements pouvant amener les opérateurs à stabiliser cette charge à la main.
Les sols non stabilisés ou irréguliers peuvent provoquer le renversement de l’engin.
Circulation d'engin chargé
Circulation d'engin sur terrain irrégulier
Pose des ouvrages
Les ouvrages de type garde-corps qui habillent le balcon, avec une partie qui descend plus bas que le niveau du balcon, impliquent de les porter à bout de bras, dans le vide, dans l’attente de leur fixation. Compte tenu de leur poids et de leur position déportée par rapport aux intervenants, le risque de lâcher un élément dans le vide est plus important.
Approvisionnement des ouvrages
Plus les éléments sont de taille et de poids importants, plus ils sont compliqués à porter et à manipuler, notamment sur terrain accidenté, encombré ou encore dans les circulations intérieures et escaliers. Ceci engendre des risques de chute.
Lors du déchargement du pupitre sur balcon, il existe un risque de chute de hauteur en l’absence de garde-corps provisoires, impliquant l’utilisation de système d’arrêt de chute.
Le pupitre lui-même peut constituer une gêne pour attraper les ouvrages. Pour un élément éloigné du bord, il peut être nécessaire de positionner ses jambes à l’intérieur du pupitre avec un risque de chute accru.
De même, des matériaux tels que les éléments de quincaillerie présents au sol peuvent être générateurs de chutes.
Intervenant positionné à l'intérieur du pupitre Le levage de grands éléments dans un espace encombré génère également des risques de chute au cours des manutentions.
Risque de chute lors de la manutention Pour les éléments en verre et lorsque le poseur appuie sur la vitre pour l’enfoncer dans le garde-corps, il positionne ses mains sur un côté non ébavuré l’exposant à des risques de coupure.
Risque de coupure lors de la pose de vitre Les axes pour améliorer les conditions de réalisation du travail et donc diminuer l’exposition aux risques de TMS identifiés, notamment ceux liés aux manutentions manuelles et aux postures pénibles, sont d’ordre organisationnel et technique.
Certaines de ces pistes correspondent à des pratiques de prévention observées sur les chantiers. Il est souhaitable de les généraliser pour prévenir les risques et améliorer les conditions de travail.
Préparation du chantier
Préparation et organisation du travail sur chantier
Conception des ouvrages à poser
L’anticipation des chantiers est à initier dès la phase de conception avec :
Ces décisions de conception ne sont généralement pas du ressort des entreprises, mais plutôt des maîtrises d’ouvrage (MOA) et maîtrises d’œuvre (MOE). Néanmoins, lorsque l’entreprise est impliquée dans le marché en amont des travaux, elle se doit d’apporter des suggestions en relation avec ces critères de conception (choix, poids et dimensions des matériaux et ouvrages).
Réalisation des travaux
Atteintes musculaires et articulaires
