Eviter la manutention de 120 tonnes de gravillons sur un chantier d'étanchéité
Durant la réfection d'une étanchéité de toiture, le maintien hors d'eau du bâtiment est impératif. Pour cela il est nécessaire d'organiser l'intervention des équipes par zone, avec à chaque fois la dépose de l'étanchéité existante (isolants inclus) puis la réalisation de la nouvelle étanchéité, avant d'attaquer la prochaine zone. Ainsi, à chaque fin de journée, le hors d'eau est assuré.
Pour cela, les équipes doivent préalablement procéder au retrait de la couche de protection lourde en gravillons, puis à sa remise en place une fois l'étanchéité remplacée. Traditionnellement, la manutention des gravillons est effectuée à la main et au moyen de brouettes. Tâche répétitive et physique, elle est ingrate pour les compagnons.
L'obtention d'un chantier de 800 m2 d'étanchéité de toiture, représentant la manutention de 120 tonnes de gravillons, a été l'occasion pour la société Eriane, spécialisée dans les travaux d'étanchéité, de rechercher une méthode alternative, moins pénible pour les compagnons et plus efficace en termes d'organisation.
L'entreprise s'est tournée vers un prestataire spécialisé qui propose d'effectuer le retrait des gravillons par aspiration avant travaux, et leur remise en place par soufflage une fois la nouvelle étanchéité en place. Ce prestataire dispose d'un camion pompe et d'une aspiratrice qui lui permettent d'intervenir jusqu’à 80 m de hauteur et 120 m de longueur (avec un rendement réduit), pour une granulométrie maximale des gravillons de 32 mm. La contenance de la cuve atteint 12 m³.
Chaque équipe se compose de trois personnes (un chef d’équipe/chauffeur, et deux opérateurs en toiture), avec possibilité d’un renfort, en cas de chantier complexe. Le temps d’installation varie de 15 minutes à 3 heures selon la complexité du chantier. Les débits varient selon la hauteur et la longueur des tuyaux : pour l'aspiration de 5 à 10 m³/h (2 à 3 h par camion), et pour la projection de 10 à 15 m³/h (45 min à 1h30 par camion).
Des gains en prévention et économiques grâce à la solution par soufflage
La solution fait vite la preuve de son efficacité en prévention, avec :
- une réduction drastique du risque de TMS avec la suppression des manutentions de gravillons
- une forte réduction du risque de chutes de plain pied, grâce à la suppression des stocks de gravillons, et à la possibilité de se déplacer plus facilement sur le chantier
- la suppression du risque d'effondrement lié à une surcharge ponctuelle, grâce à l'envoi des gravillons directement dans la cuve
- une réduction des risques psycho-sociaux en raison d'un planning moins contraint, et d'une organisation de travaux plus simple
En termes d'organisation et de planning, la solution permet en effet de fluidifier le déroulement des travaux, grâce à un chantier moins encombré. Le planning est optimisé, passant de 16 jours pour la dépose et la repose de gravillons avec la méthode traditionnelle, à 2 jours seulement avec l'aspiratrice. Ces optimisations assurent des gains économiques : confier à un prestataire la manutention des gravillons est moins coûteux que de payer les compagnons à cette tâche. Et l'entreprise constate que, moins fatigués, ses salariés ont un meilleur rendement sur le travail d'étanchéité, de 19 m2/jour auparavant à 22 m2/jour sur ce chantier. Le temps économisé sur les chantiers ouvre à l'entreprise la possibilité d'augmenter le chiffre d'affaire en décrochant d'autres marchés.

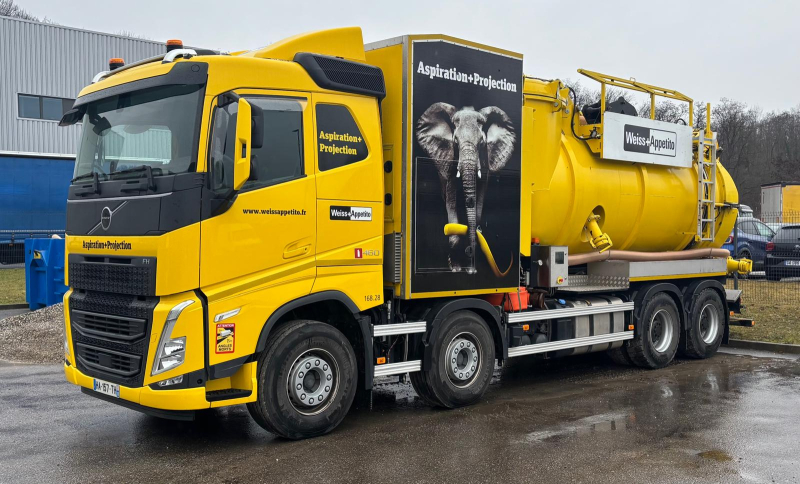

Le camion pompe peut intervenir sur des chantiers jusqu'à 80 m de hauteur.

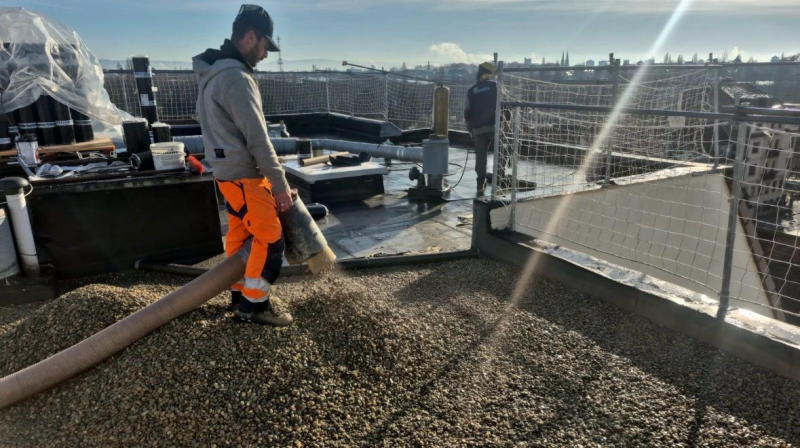

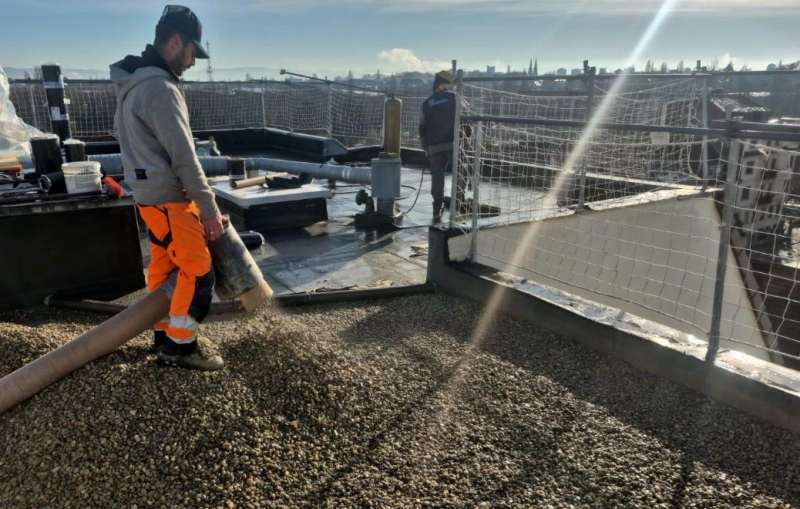

L'aspiratrice permet de retirer facilement les gravillons avant travaux puis, une fois la nouvelle étanchéité faite, de les remettre en place pour la protection de la toiture par projection.
