Impact en prévention

    L'installation de recettes à matériaux se révèle très efficace en termes de prévention. La solution assure aux compagnons d'effectuer l'ensemble des manutentions en hauteur dans une zone dotée de garde-corps. Elle réduit aussi les efforts physiques à fournir : une fois les palettes montées par la grue, les manutentions peuvent être effectuées à l'aide d'un chariot. En outre, le risque de basculement des matériels pendant ces opérations logistiques est diminué.

    Cette étude se base sur une situation d'approvisionnement limitée dans le temps, puisque la logistique des menuiseries a mobilisé deux personnes pendant deux jours sur ce chantier. Les impacts en prévention sont néanmoins importants, avec 54 menuiseries (fenêtres et porte-fenêtres en PVC) représentant un poids total de 6 tonnes acheminées en toute sécurité.

    Fluidifier l'approvisionnement des corps d'état secondaires

    Dans le cadre d'une opération de construction d'un immeuble de 40 logements, le maître d'ouvrage a fait installer des recettes à matériaux pour le R+1 et R+2. Accessibles à l'ensemble des corps d'état secondaires, les recettes en éléments d'échafaudage ont été installées devant des balcons des logements. Dotées de garde-corps, ces zones d'approvisionnement permettent de sécuriser, de fluidifier et d'optimiser la logistique, toujours délicate quand il s'agit d'alimenter un chantier en hauteur.

    Réduire les temps logistiques d'approvisionnement des menuiseries extérieures

    Les recettes ont notamment été utilisées par l'entreprise chargée de la pose des menuiseries extérieures. Châssis et vitrages sont acheminés aux étages sur leurs palettes, à l'aide de la grue. Une fois les palettes arrivées dans la zone de recueil, les compagnons peuvent les déplacer dans les étages à l'aide de chariots de manutention. Efficace en termes de prévention, la solution se révèle également intéressante au plan économique, avec des temps logistiques réduits de 30 % pour l'approvisionnement des menuiseries extérieures.

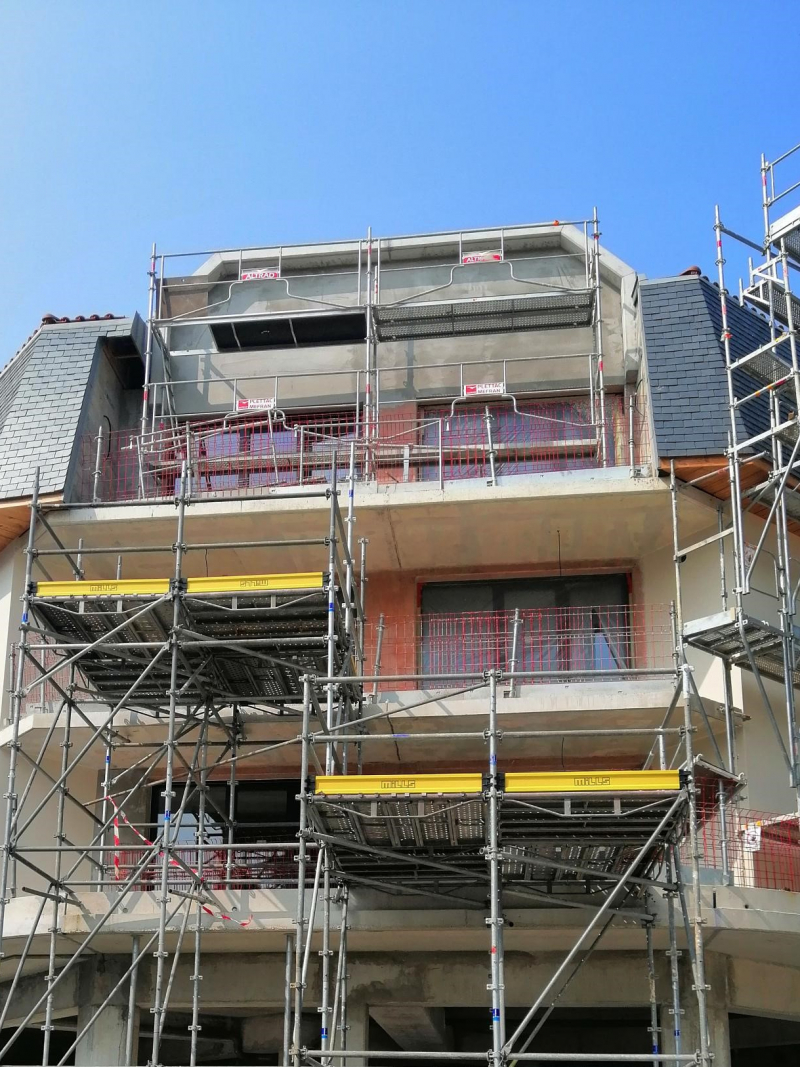

    S16404 - recette à matériaux Les recettes sont installées devant les balcons: la grue y dépose les palettes de menuiseries, qui peuvent ensuite être déplacées par les compagnons à l'aide d'un chariot de manutention.

    Avant

    Des palettes qu'il fallait manipuler en hauteur

    Pour assurer les approvisionnements dans les étages, la grue présentait les palettes de menuiseries aux nez des balcons pour les décharger. Cette opération impliquait la dépose des garde-corps provisoires, ce qui nécessitait plusieurs phases de préparation et de sécurisation complémentaires comme le sanglage des palettes et l'utilisation d'EPI d'arrêt de chutes avec accessoires et ancrages.

    Après

    Toutes les manutentions dans une zone sécurisée

    Grâce aux recettes à matériaux, les approvisionnements par la grue auxiliaire sont sécurisés. La zone de recueil dispose de garde-corps : une fois la palette de menuiseries posée et désélinguée, les opérateurs utilisent des chariots de manutention pour déplacer les menuiseries et les amener à pied d'œuvre. Durant ces opérations, la grue et son grutier sont libérés pour préparer la prochaine manutention.

    Impact sur les risques

    Performance de cette solution

    Rendement (gains / coûts)

    Pour 1 euro investi, cette solution génère 1,49 euro de gain.

    Retour sur investissement

    L’investissement est amorti immédiatement.

    Bilan par salarié/an

    Le gain par salarié s’élève à 48 euros par an.

    Économie réalisée

    L’économie globale est de 95 euros (gains - coûts).

    Bilan économique

    • Période envisagée : 0,01an
    • Effectif concerné : 2personnes

    L'installation de recettes à matériaux est une opération profitable à de nombreux titres pour l'entreprise - d'autant plus sur ce chantier où les coûts ont été partagés avec les autres corps d'état secondaires. De façon générale, pour un investissement assez modeste en matériel (éléments d'échafaudage), les gains en productivité compensent largement le surcoût : l'entreprise a réduit de 30 % les temps dédiés à l'approvisionnement des menuiseries en hauteur.

    Coût

    Production

    193 €

    Total Coûts

    193 €

    Gains

    Production

    288 €

    Total Gains

    288 €

    Coût

    Production

    193 €

    Location des recettes à matériaux à l'entreprise

    193 €

    Total Coûts

    193 €

    Gains

    Production

    288 €

    Gains de maîn d'oeuvre sur l'approvisionnement des étages

    288 €

    Total Gains

    288 €

    Besoin d'aller plus loin
    Vous voulez en savoir plus sur le risque de Basculement- Renversement ?
    Consultez le zoom sur le risque
    Retrouvez notre catalogue de formation
    Accédez
    Cette page a-t-elle répondu à vos questions ?

    En poursuivant votre navigation sur ce site, vous acceptez l’utilisation de Cookies. Ceux-ci nous permettent de connaitre votre profil preventeur et d’ainsi vous proposer du contenu personnalisé à vos activités, votre métier et votre entreprise. En savoir plus
