Avant installation du coffrage, un contrôle de l’état du matériel (pièces d’origine, bon fonctionnement général, butées d’arrêt en état, tubes non affaiblis déformations, corrosion externe ou interne, etc.), état d’usure n’affectant pas la capacité portante (jeux, etc. …) et de la surface de portance est réalisé afin de se conformer aux hypothèses de l’étude. La note de calcul et le plan d’étaiement doivent être disponibles sur le chantier afin de garantir une exécution conforme au projet.
Le choix et la mise en place de l’étaiement (positions des étais, appuis, etc.) se font en fonction des résultats de l’étude de dimensionnement et d’étaiement réalisés préalablement en fonction des charges à supporter, des efforts induits et des notices matériels (abaque, etc.).
Un étai seul n’est pas autostable et doit être maintenu provisoirement par un trépied avant d’être stabilisé par triangulation et/ou ancrage à la structure de l’ouvrage avant la pose des coffrages. L’utilisation de tours d’étaiement permet d’assurer la stabilité et la verticalité des étais à l’aide des cadres servant d’éléments de liaison.
NOTA : Pour faciliter le serrage et le desserrage des manchons d’étais, privilégier l’usage de clefs de serrage adaptées afin d’éviter l’usage de marteau.

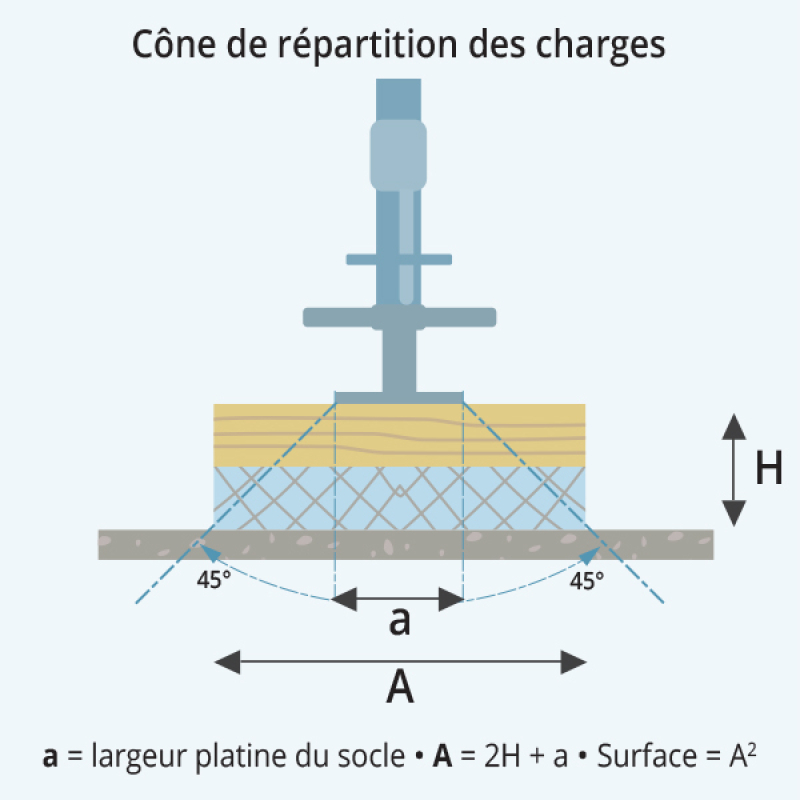

Calage tour d''étaiement Des calages, généralement en bois ou en matériau composite souple sont interposés entre les éléments d’étaiement et le support haut/bas (béton, terre, etc.) afin de répartir la charge reçue par l’étaiement et pour servir de support homogène pour les étaiements. Ceux-ci peuvent être superposés pour reprendre l'ensemble de la charge.

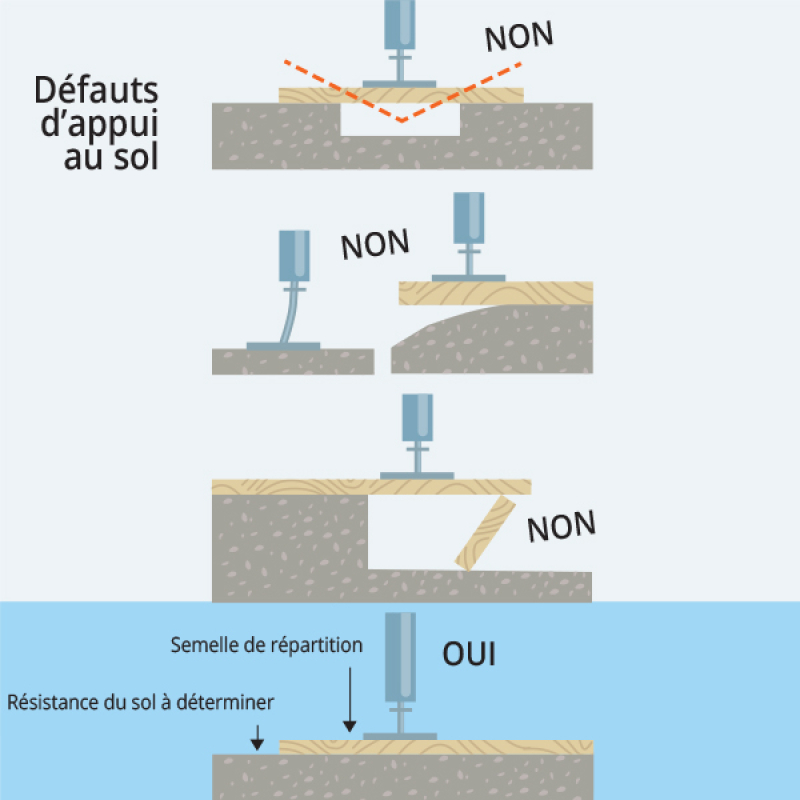

Calage pied tour d'étaiement Une attention particulière sera portée sur la continuité des appuis au sol pour assurer une bonne stabilité de l'ensemble.
Appuis calage étaiement
- Poutrelles et têtes d’étaiement

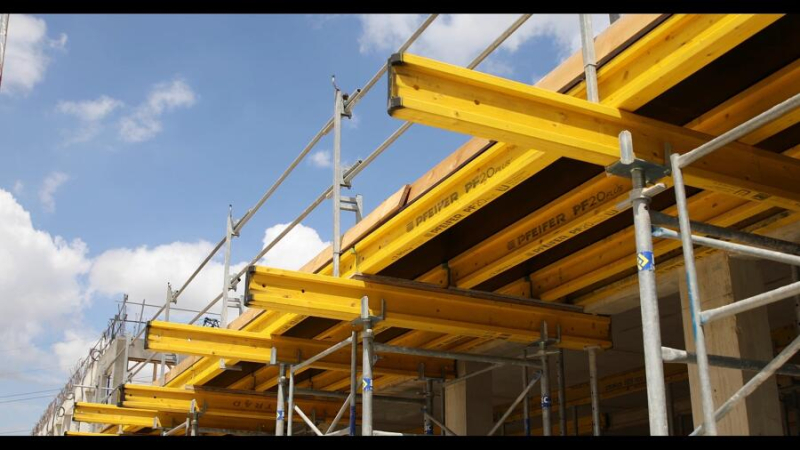

Le positionnement des étais et des poutrelles permet d’assurer la transmission verticale et axiale des charges verticales dans les fourches et dans les vérins.
Les poutrelles sont posées et maintenues sur la tête d’étais équipés de fourches ou sur des systèmes support équivalents.

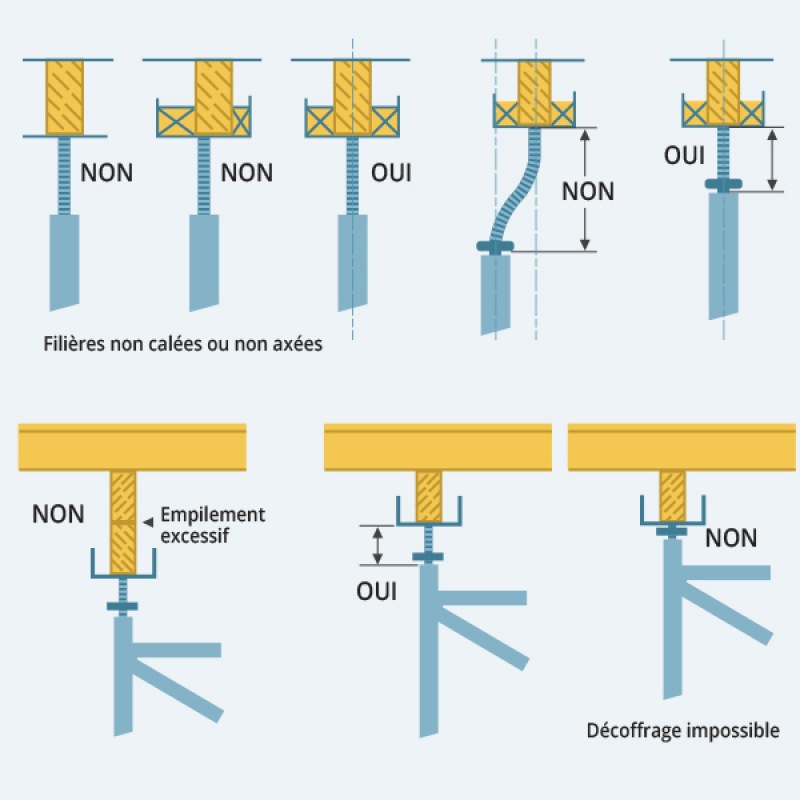

Calage poutrelles étaiement coffrage plancher Afin de reprendre les charges prévues pour leur usage, les poutrelles sont mises en œuvre dans le sens de leur hauteur et non à chant. Elles ne doivent cependant pas basculer et sont dans ce cas, soit conçues géométriquement pour ne pas basculer, soit sont couplées/chevauchées entre elles, soit sont bloquées dans les fourches.

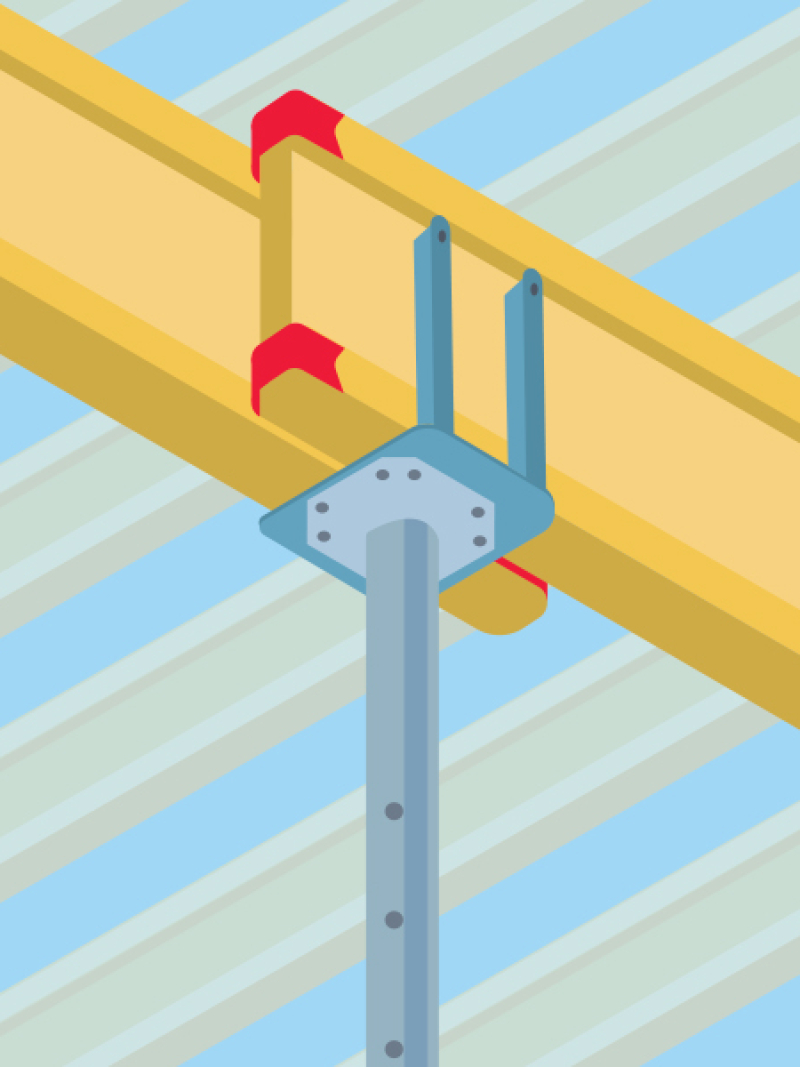

Les recouvrements et chevauchements entre poutrelles primaires/secondaires, ainsi que la mise en place de compensations éventuelles (coffrages industrialisés), doivent respecter les préconisations des fabricants prévus dans la notice du matériel. Dans le cas des poutrelles bois, le chevauchement entre poutrelles est généralement compris entre 30cm et 50cm au niveau de l’entraxe des étais.
Les poutrelles sont mises en place soit depuis le sol à l’aide de perches prévues à cet effet, soit à l’aide de plateformes de travail en hauteur (PIRL, PEMP, etc.), soit depuis les plateaux de tours d’étaiement.
Cas particuliers
Un plancher dit « fermé » (fermé par 4 murs) est beaucoup moins critique qu’un plancher dit « ouvert » (fermé par 3 murs ou moins). En effet, dans le 1er cas, la stabilité provisoire est mieux assurée, la présence des murs assurant un encastrement périphérique et la reprise des efforts horizontaux.
Dans le 2e cas, l’étaiement doit non seulement porter verticalement mais aussi empêcher le déplacement latéral qui peut engendrer une instabilité globale. Il peut y avoir des risques de porte-à-faux involontaires, de flambement, donc d’instabilité globale. Dans ce cas, un contreventement horizontal solide doit être prévu, par exemple à l’aide de cadre étais en rive de dalle côté plancher ouvert, de croisillons ou d’ancrage. ainsi que des stabilisations par trépied sur les autres étais à minima.
Dans le cas d’étaiement de planchers inclinés, ou d’appui sur un sol incliné, ou les deux configurations réunies, respecter les dispositions particulières, destinées à reprendre les efforts parasites, définies par le concepteur, par la mise en place de coins et systèmes de calage pour assurer un ensemble solidarisé et monolithique.

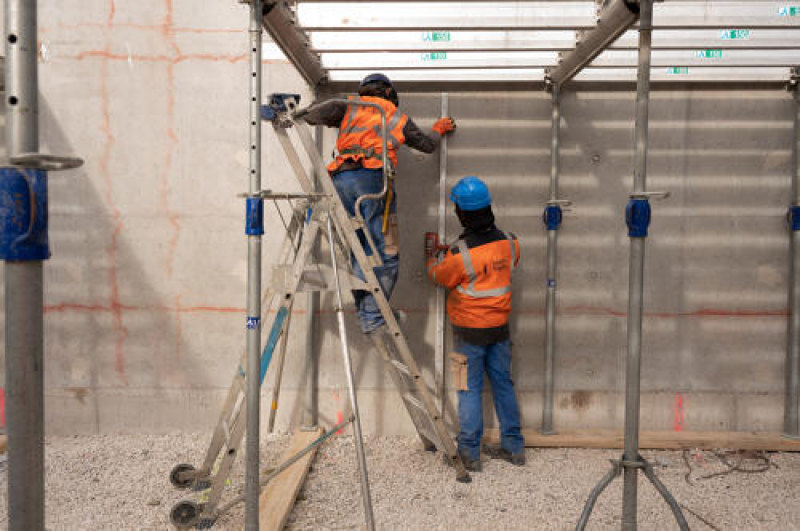

La mise en place de la peau coffrante (plaques de contreplaqués, etc.) doit se faire de façon à ce que les opérateurs ne soient pas exposés aux chutes de hauteur lors du montage. De ce fait, la prévention des chutes est assurée à la fois :
- sur la périphérie, par l’insertion de garde-corps au coulage des voiles ou poutres périphériques;
- entre les éléments horizontaux. L’utilisation de coffrages industriels ou semi-industriels permet de maintenir l’écartement entre les poutraisons afin d’éviter les chutes à travers les éléments. L’écartement peut varier d’un fabricant à l’autre et permet un placage par le dessus. Tout autre disposition implique un plaquage par le dessous.
Après mise en place de la peau, assurer l’étanchéité des joints (par rubans adhésifs, silicone, etc.).
Montage coffrage plancher
- Application produit de démoulage
Le produit de démoulage (ou de décoffrage) est pulvérisé sur le coffrage avant pose du ferraillage. Les produits utilisés peuvent être classés comme dangereux. La fiche de données de sécurité (FDS) du produit utilisé précise les risques, les conditions d'utilisation et les moyens de protection collective et individuelle à mettre en œuvre. L'usage de produits les moins dangereux possibles est à privilégier afin de réduire les risques. Le Synad (Syndicat des producteurs d'adjuvants béton) met à la disposition des utilisateurs une liste répertoriant les différents types d'huile (végétale, de synthèse, minérale, etc.) et leurs risques. Ce classement permet de choisir les produits de décoffrage les moins dangereux.
Les aciers, sous forme de treillis soudés, sont positionnés sur le coffrage selon les plans de ferraillage. Afin de limiter les postures contraignantes, l'emploi d'une ligatureuse sur perche pour liaisonner les panneaux de treillis soudés peut être privilégié.
Vérifier (par une personne compétente désignée par le chef d’établissement) l’ensemble du montage avant de commencer le bétonnage du plancher : matériel d’étaiement, appui au sol, poutrelles, pièces de répartition en tête, coffrages, prédalles, éléments de plancher préfabriqués, etc.
